مراحل ساخت استخر کشاورزی

نویسنده

Saeed

تاریخ انتشار

6:53 ق.ظ

دسته بندی

دیدگاه

بدون دیدگاه

مراحل ساخت استخر کشاورزی استخر پلیمری با ورق ژئوممبران در مقالات قبلی در مورد: راهنمای جامع استخر کشاورزی ژئوممبران و

...
مراحل ساخت استخر ژئوممبران

اشتراک گذاری مقاله

مراحل ساخت استخر کشاورزی

استخر پلیمری با ورق ژئوممبران

در مقالات قبلی در مورد:

صحبت کردیم.

در ادامه، مراحل ساخت استخر ژئوممبران را از بررسی محل تا آب‌گیری نهایی مرور می‌کنیم. ترتیب و جزئیات اجرایی باید با شرایط خاک، حجم آب، شیب، نوع ورق و نقشه پروژه تطبیق داده شود.

چک‌لیست قبل از شروع ساخت استخر ژئوممبران

  • کاربری، حجم موردنیاز و محل استخر را مشخص کنید.
  • شرایط خاک، شیب، زهکشی و وجود سنگ یا اجسام تیز را بررسی کنید.
  • ابعاد و مقدار تقریبی ورق را پیش از خرید محاسبه کنید.
  • جنس و ضخامت ژئوممبران و نیاز به ژئوتکستایل محافظ را طبق شرایط پروژه تعیین کنید.
  • مسیر ورود، خروج و سرریز آب و جزئیات اتصال لوله‌ها را قبل از پهن‌کردن ورق نهایی کنید.
  • برای انتخاب محصول، راهنمای انتخاب ژئوممبران را نیز ببینید. برای پروژه‌های موقت یا بودجه محدود، صفحه ژئوممبران ارزان و گرید B را جداگانه بررسی کنید.

خلاصه مراحل ساخت استخر ژئوممبران

مرحله کار اصلی خروجی مورد انتظار
۱ تا ۳ بررسی محل، تعیین ابعاد و طراحی نقشه و مشخصات پایه پروژه
۴ تا ۶ پیاده‌سازی، خاک‌برداری و آماده‌سازی بستر سطح یکنواخت و آماده نصب
۷ اجرای ورودی، خروجی و سرریز جزئیات لوله و نفوذی‌های مشخص
۸ محاسبه مقدار ورق برآورد متراژ با درنظرگرفتن جزئیات نصب
۹ پهن‌کردن، جوش و کنترل کیفیت لاینر پیوسته با درزهای کنترل‌شده
۱۰ و ۱۱ ایمن‌سازی و آب‌گیری کنترل‌شده آمادگی برای بهره‌برداری



مراحل ساخت استخر کشاورزی:

مراحل ساخت استخر کشاورزی یا استخر پرورش ماهی به طور عمده ۱۱ مرحله است که به صورت زیر است.

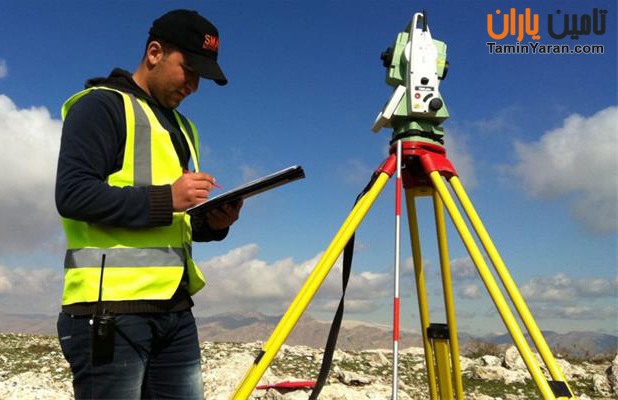

۱. بررسی محل و جمع‌آوری اطلاعات اولیه

در نخستین مرحله، موقعیت استخر، توپوگرافی، نوع خاک، دسترسی ماشین‌آلات، مسیر ورود و خروج آب و محدودیت‌های اجرایی پروژه بررسی و ثبت می‌شوند.

مراحل ساخت استخر کشاورزی با عایق ژئوممبران

۲. تعیین حجم و ابعاد استخر

ابعاد استخر بر اساس حجم موردنیاز، عمق، شیب دیواره‌ها و محدودیت زمین تعیین می‌شود. برای برآورد اولیه می‌توانید از محاسبه‌گر مقدار ورق استخر ژئوممبران استفاده کنید؛ مقدار نهایی باید با نقشه اجرایی تطبیق داده شود.

دو مرحله اول مبنای طراحی هستند؛ چون محل، حجم، هندسه استخر، وضعیت خاک و برآورد اولیه هزینه از همین اطلاعات به دست می‌آیند.

۳. طراحی هندسی استخر

پس از تعیین نیاز پروژه، محل استخر، حجم، شکل، ابعاد، شیب دیواره‌ها و جزئیات اجرایی روی نقشه مشخص می‌شوند. طراحی باید با شرایط زمین و روش اجرای لاینر هماهنگ باشد.

۴. پیاده‌سازی طرح روی زمین

ابعاد و خطوط اصلی طرح روی زمین علامت‌گذاری می‌شوند تا محدوده خاک‌برداری، کف، شیب‌ها و محل جزئیات اجرایی با نقشه تطبیق داشته باشند.

۵. خاک‌برداری و شکل‌دهی بستر

عملیات خاک‌برداری یا خاک‌ریزی بر اساس تراز و شیب طراحی انجام می‌شود. کیفیت این مرحله مستقیماً بر مقدار اصلاح بستر، مصرف ورق و سهولت نصب اثر می‌گذارد.

۶. آماده‌سازی و حفاظت بستر

کف و دیواره‌ها باید تا حد ممکن یکنواخت، متراکم و عاری از سنگ تیز، ریشه و اجسام آسیب‌رسان باشند. در صورت نیاز، لایه محافظ مانند ژئوتکستایل بر اساس شرایط پروژه بررسی می‌شود.

بستر استخر پلیمری تا جایی که امکان دارد باید بدون ناهمواری در دیواره و کف باشد و سطح آن فاقد سنگ‌ریزه و هر گونه جسم تیز باشد. و همچنین برای جلوگیری از مصرف اضافی ورق ژئوممبران، ابعاد استخر و طول شیب دیواره‌ها به طور دقیق پیاده شده باشند.

مراحل ساخت استخر کشاورزی

۷. اجرای ورودی، خروجی و سرریز

مسیر ورود، خروج و سرریز آب باید پیش از نصب ژئوممبران مشخص شود. جنس لوله، قطر، اتصالات و جزئیات عبور از لاینر باید با شرایط هیدرولیکی و نقشه پروژه سازگار باشد و در پروژه‌های مهندسی به تأیید طراح یا ناظر برسد.

۸. محاسبه مقدار ورق ژئوممبران

مساحت موردنیاز بر اساس ابعاد نهایی، شیب دیواره‌ها، هم‌پوشانی و جزئیات مهار محاسبه می‌شود. برای برآورد اولیه از محاسبه‌گر ورق استخر استفاده کنید و مقدار سفارش را با نقشه نصب و پرت اجرایی تطبیق دهید.

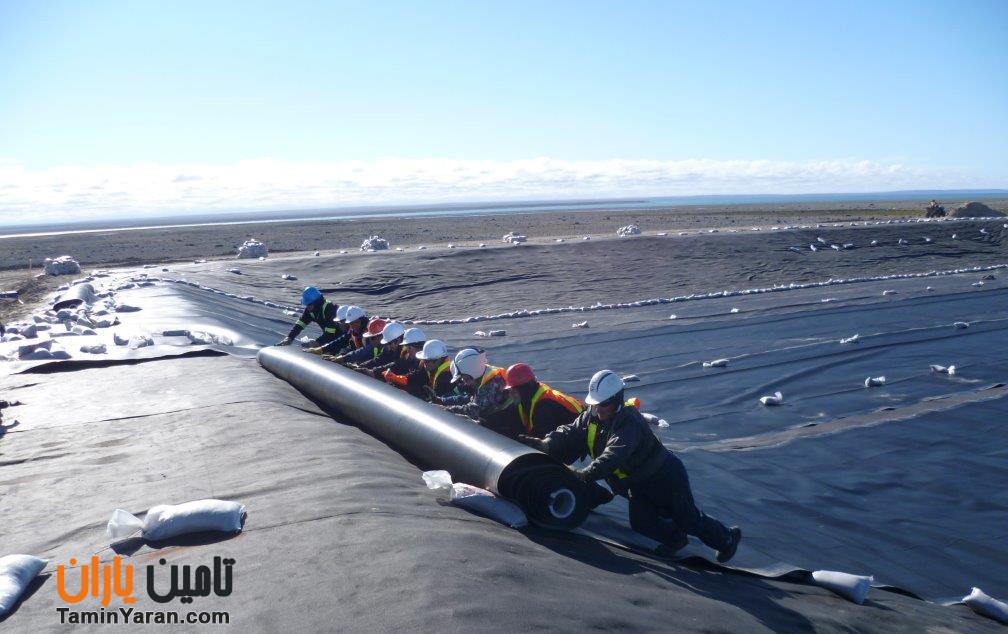

۹. نصب، جوش و کنترل کیفیت ژئوممبران

پس از آماده‌شدن بستر، رول‌ها طبق نقشه نصب پهن و درزها با تجهیزات متناسب با نوع ژئوممبران اجرا می‌شوند. جزئیات لوله‌ها، گوشه‌ها و لبه‌های مهار باید جداگانه کنترل شوند. برای جزئیات اجرایی، راهنمای نصب و جوش ژئوممبران، برای پذیرش درزها روش‌های تست ژئوممبران و پیش از سفارش مشخصات و قیمت ورق ژئوممبران را ببینید.

مراحل ساخت استخر کشاورزی با عایق ژئوممبران

۱۰. ایمن‌سازی پیرامون استخر

برای کاهش خطر سقوط افراد و حیوانات، دسترسی ناخواسته و حوادث بهره‌برداری، پیرامون استخر باید متناسب با محل پروژه ایمن‌سازی شود. نوع حصار، علائم هشدار و سایر تمهیدات بر اساس شرایط سایت و ضوابط محلی تعیین شوند.

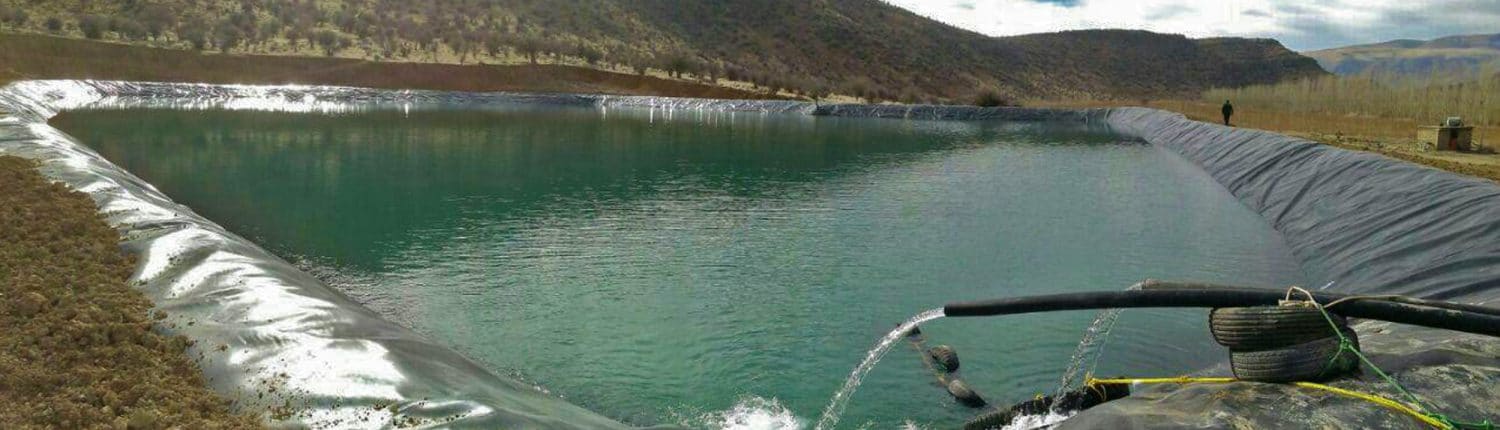

۱۱. آب‌گیری مرحله‌ای و کنترل نهایی

آب‌گیری بهتر است به‌صورت کنترل‌شده انجام شود تا درزها، اتصالات، لبه‌های مهار و تغییرشکل‌های احتمالی قابل پایش باشند. هر نشتی یا آسیب مشاهده‌شده باید پیش از بهره‌برداری کامل بررسی و تعمیر شود.

مراحل ساخت استخر کشاورزی با عایق ژئوممبران

برای برآورد ورق و استعلام پروژه چه اطلاعاتی آماده کنیم؟

برای برآورد اولیه، طول، عرض، عمق، شیب دیواره‌ها، نوع خاک، شهر پروژه و زمان موردنیاز را آماده کنید. سپس مشخصات و قیمت ورق ژئوممبران را بررسی و اطلاعات پروژه را در درخواست پیش‌فاکتور استخر ژئوممبران ثبت کنید.

دریافت مشاوره رایگان و استعلام قیمت

تلفن های تماس: 02186111012 و 09121383104

جدیدترین پست ها

چه ژئوتکستایلی برای پروژه من مناسب است؟ راهنمای انتخاب نوع و گرماژ

تاریخ: 12:07 ب.ظ

ساختار ژئوکامپوزیت شامل ژئوممبران و ژئوتکستایل

ژئوتکستایل زیر ژئوممبران؛ چه زمانی لازم است و چه گرماژی انتخاب کنیم؟

تاریخ: 1:31 ق.ظ

ژئوگرید

ژئوگرید آسفالت | کنترل ترک انعکاسی و تقویت روسازی

تاریخ: 10:13 ب.ظ

ژئوگرید

ژئوگرید چیست؟ انواع، کاربرد و راهنمای انتخاب

تاریخ: 10:09 ب.ظ

ژئوتکستایل

ژئوتکستایل چیست؟ کاربرد، انواع و راهنمای انتخاب

تاریخ: 10:01 ب.ظ

ژئوکامپوزیت متشکل از ژئوتکستایل و ژئوگرید

حفاظت رودخانه با ژئوسنتتیک | کنترل فرسایش ساحل

تاریخ: 9:59 ب.ظ

دیدیگاه کاربران

دیدگاهتان را بنویسید

نشانی ایمیل شما منتشر نخواهد شد. بخش‌های موردنیاز علامت‌گذاری شده‌اند *
